Tấm ảnh dưới đây chụp trong một nhà vệ sinh của biệt thự Sông Sài Gòn, TP. Thủ Đức, khi tường còn trơ bê tông. Người thợ đang làm đúng một đường: chỗ mặt sàn gặp chân tường. Ít tuần sau, đường đó nằm dưới lớp keo và gạch, người ở trong nhà sẽ chẳng bao giờ thấy lại nó. Nếu đường đó hở, thứ họ thấy là vệt ố trên trần phòng bên dưới.

Chống thấm sân thượng, nhà vệ sinh và ban công hay bị gộp thành một việc: mua một loại hóa chất, quét vài lớp, ngâm nước một đêm. Thực tế ba chỗ này thấm theo ba kiểu khác nhau. Sân thượng hứng nắng gắt rồi mưa rào trong cùng một buổi chiều. Nhà vệ sinh ướt mỗi ngày, quanh năm, và bị khoan đục nhiều nhất nhà. Ban công nhận mưa hắt và nằm sát cửa phòng ngủ. Bài này đi qua quy trình cho từng vị trí, chỉ ra 5 điểm nước hay lọt, cách ngâm thử nước sao cho có kết quả đọc được. Cuối bài có bảng kiểm 10 dòng để anh chị mang theo lúc nghiệm thu.
- Mỗi vị trí cần vật liệu hợp với điều kiện của nó: sân thượng để trần cần lớp chịu nắng hoặc lớp bảo vệ, nhà vệ sinh cần màng nằm dưới gạch, ban công cần dốc ra phía ngoài.
- Nước hiếm khi thấm ở giữa một mặt sàn phẳng. Nó lọt ở 5 chỗ: góc chân tường, cổ ống, phễu thu, ngưỡng cửa và vết nứt.
- Ngâm thử chỉ có giá trị khi ghi mốc mực nước, giờ bắt đầu, giờ đọc và có người lên kiểm mặt dưới sàn.
- Trong danh mục vật tư phần thô của Khải Minh, chống thấm được ghi đích danh: lưới thủy tinh và hóa chất chống thấm Sika.
Ba vị trí, ba kiểu nước khác nhau
Đặt ba vị trí cạnh nhau sẽ thấy vì sao một cách làm chung dễ hỏng. Nước đến từ hướng khác, thứ phá lớp chống thấm cũng khác.
| Sân thượng | Nhà vệ sinh | Ban công | |
|---|---|---|---|
| Nước đến từ đâu | Mưa rơi thẳng, nước đọng sau cơn mưa | Nước sinh hoạt mỗi ngày, hơi ẩm | Mưa hắt, nước lau sàn, nước tưới cây |
| Thứ làm lớp chống thấm hỏng | Nắng nóng làm sàn co giãn, tia cực tím, người đi lại, chậu cây kéo lê | Khoan bắt thiết bị, cổ ống, thợ đi lại trên màng chưa khô | Lỗ khoan chân lan can, khung cửa bắt vít, phễu bị chậu che |
| Chỗ hay rò đầu tiên | Chân tường lan can, ống thoát mái, mạch ngừng bê tông | Góc khu tắm, cổ ống bồn cầu, phễu thoát sàn | Ngưỡng cửa, chân khung cửa, lỗ bắt lan can |
| Lớp trên cùng | Lớp chịu nắng để trần, hoặc vữa bảo vệ rồi lát gạch | Gạch và keo dán, màng nằm bên dưới | Gạch ngoài trời mặt nhám, ron kín |
| Hướng dốc | Về phễu thu hoặc ống thoát mái | Về phễu thoát sàn, khu tắm thấp hơn | Ra mép ngoài, xa cửa phòng |
Vì thế một loại vật liệu cho cả ba chỗ là cách dễ sai nhất. Loại màng làm rất tốt dưới gạch nhà vệ sinh có thể xuống cấp nhanh khi phơi trần dưới nắng sân thượng. Trước khi chọn, đọc tài liệu kỹ thuật của đúng sản phẩm đó: dùng cho vị trí nào, có chịu nắng không, phủ mấy lớp, chờ bao lâu giữa hai lớp.
5 điểm nước hay lọt nhất
Khi khảo sát một căn nhà bị thấm, đội kỹ thuật Khải Minh nhìn 5 chỗ này trước. Phần lớn ca thấm bắt nguồn ở đây, còn mặt sàn phẳng ở giữa thì ít khi.
1. Góc sàn tiếp giáp chân tường
Sàn là bê tông đổ liền khối. Tường là gạch xây rồi trát vữa. Hai vật liệu co ngót khác nhau, nên sau một thời gian đường giao giữa chúng tách ra một khe nhỏ cỡ sợi tóc. Lớp chống thấm cứng phủ ngang qua khe sẽ nứt theo khe. Chỗ này cần một lớp gia cường (lưới hoặc băng) chạy dọc góc, rồi lớp chống thấm chính kéo liên tục từ sàn lên tường.

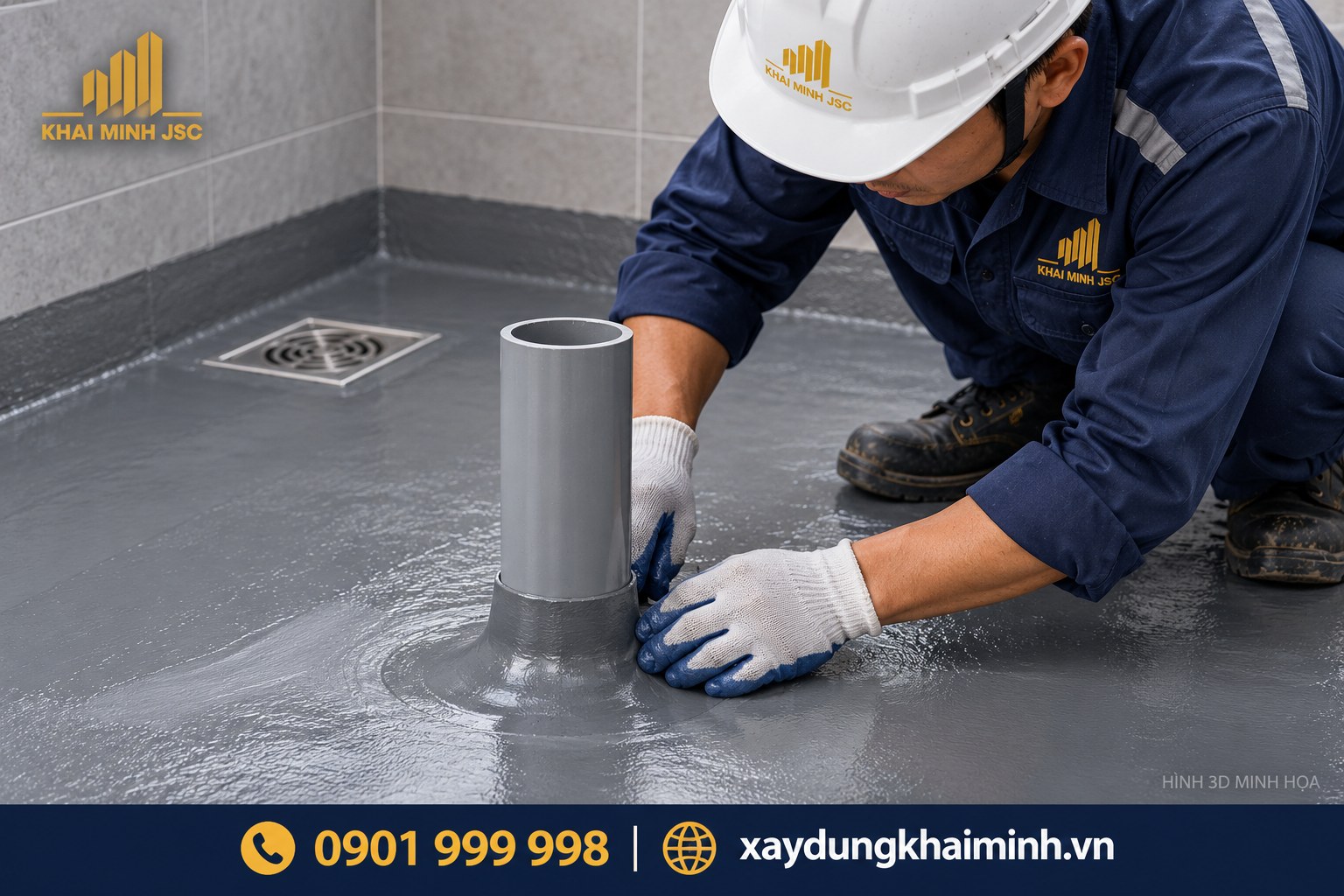

2. Cổ ống xuyên sàn
Ống nhựa và bê tông cũng là hai vật liệu khác nhau. Ống nước nóng còn nở ra rồi co lại mỗi lần dùng. Khe quanh cổ ống được chèn kín bằng vữa không co ngót sau khi ống đã cố định chắc, rồi mới quét gia cường quanh cổ. Ống còn lắc được bằng tay là chưa tới lúc chống thấm.

3. Phễu thu nước
Phễu đặt cao hơn mặt sàn quanh nó thì nước đọng thành vũng. Phễu đặt đúng cao độ mà mép phễu hở thì nước chui xuống dưới lớp màng và chảy ngầm sang chỗ khác. Lớp chống thấm phải ôm vào cổ phễu, và cao độ phễu được kiểm trước khi cán vữa tạo dốc.
4. Ngưỡng cửa
Ở nhà vệ sinh và ban công, nước tràn sang phòng bên qua ngưỡng cửa. Khung cửa lại thường được lắp sau cùng, khi chống thấm đã xong, và mỗi con vít bắt khung xuống sàn là một lỗ thủng trên màng. Nên chốt cao độ ngưỡng và cách bắt khung từ trước, để lớp chống thấm đi vòng qua ngưỡng ngay một lần.
5. Vết nứt và mạch ngừng bê tông
Sàn mái đổ làm nhiều đợt sẽ có mạch ngừng. Vết nứt co ngót nhỏ hay xuất hiện trong mấy tuần đầu. Nứt đã đứng yên thì trám bằng vật liệu tương thích với lớp chống thấm. Nứt còn chạy thì phải tìm nguyên nhân trước, vì lớp phủ nào rồi cũng nứt lại theo kết cấu bên dưới.
Quy trình chống thấm sân thượng
Chống thấm sân thượng bắt đầu từ ngày đổ sàn. Sàn bê tông được giữ ẩm trong những ngày đầu sẽ hạn chế nứt co ngót, loại vết nứt mở đường cho nước về sau.

- 1Tìm chỗ trũng trước. Xả nước thử hoặc kéo thước dài trên mặt sàn. Chỗ đọng nước sau mưa là chỗ lớp chống thấm phải làm việc vất vả nhất. Sửa dốc bằng vữa trước, chống thấm sau.
- 2Làm sạch nền. Cạo vữa yếu, hút sạch bụi, trám vết nứt đã đứng yên. Góc chân tường lan can được bo tròn để lớp phủ ôm sát.
- 3Gia cường các điểm yếu. Lưới hoặc băng ở góc, quanh ống thoát mái, chân trụ, chân giá đặt bồn nước.
- 4Phủ lớp chính đúng định mức. Lượng vật liệu trên mỗi m² và số lớp theo tài liệu của sản phẩm. Lớp sau quét vuông góc lớp trước để khỏi sót.
- 5Ngâm thử nước. Cách ghi kết quả nằm ở mục ngâm thử bên dưới.
- 6Làm lớp bảo vệ. Sân sẽ lát gạch hoặc làm vườn thì cán lớp vữa bảo vệ trước khi lát. Sân để trần thì dùng vật liệu ghi rõ chịu nắng và chịu đi lại.
TP.HCM có mùa mưa kéo dài từ khoảng tháng 5 đến tháng 11. Lịch chống thấm sân thượng nên né những buổi chiều có mưa: lớp vừa phủ gặp mưa trước khi khô là phải làm lại phần đó.

Quy trình chống thấm nhà vệ sinh
Nhà vệ sinh là nơi có nhiều đội thợ đi qua nhất: thợ nước đi ống, thợ nề tạo dốc, thợ chống thấm, thợ ốp lát, rồi thợ lắp thiết bị. Lớp chống thấm nằm ở giữa chuỗi đó. Quy trình tốt là quy trình giữ cho nó nguyên vẹn tới lúc gạch phủ lên.
- 1Thử áp lực đường ống trước. Ống cấp nước phải kín trước khi chống thấm sàn. Thử ống và thử chống thấm là hai việc riêng, có hai kết quả riêng.
- 2Cố định ống, chèn cổ ống, đặt phễu. Phễu đặt đúng cao độ, ống không còn rung lắc.
- 3Xử lý góc và gia cường. Dọc chân tường, quanh cổ ống, quanh phễu, góc khu tắm.
- 4Phủ màng toàn sàn và lên tường. Chiều cao kéo lên tường lấy theo bản vẽ và tài liệu sản phẩm. Khu tắm đứng cần lên cao hơn phần còn lại vì nước bắn thẳng vào tường.

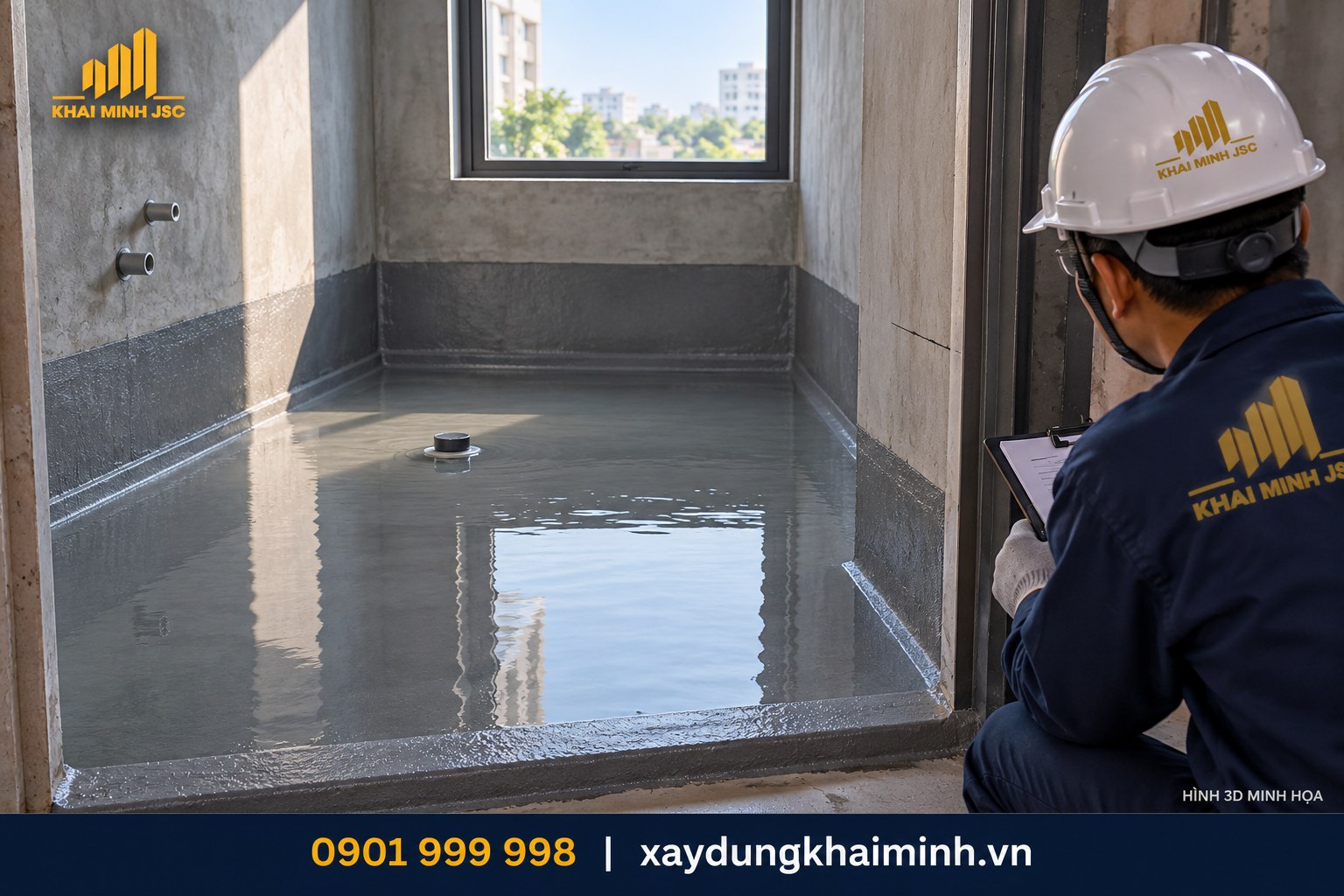

- 5Ngâm thử và kiểm trần tầng dưới. Có người lên kiểm trần phòng dưới, ghi giờ, chụp ảnh.
- 6Cán vữa bảo vệ, tạo dốc, lát gạch. Thợ lát được dặn rõ chỗ nào tuyệt đối tránh khoan.
Định mức thay đổi theo từng sản phẩm. Ví dụ SikaTop-540 Seal VN được hãng khuyến nghị khoảng 2 đến 3 kg/m² cho nhà vệ sinh, thi công 2 đến 3 lớp; con số này chỉ đúng cho sản phẩm đó. Khải Minh đã viết riêng một bài về 6 điểm kiểm tra chống thấm nhà vệ sinh trước khi lát gạch.

Quy trình chống thấm ban công
Ban công nhỏ nên hay bị làm lướt, trong khi nó nằm sát phòng ngủ và sàn gỗ. Năm việc cần chốt:

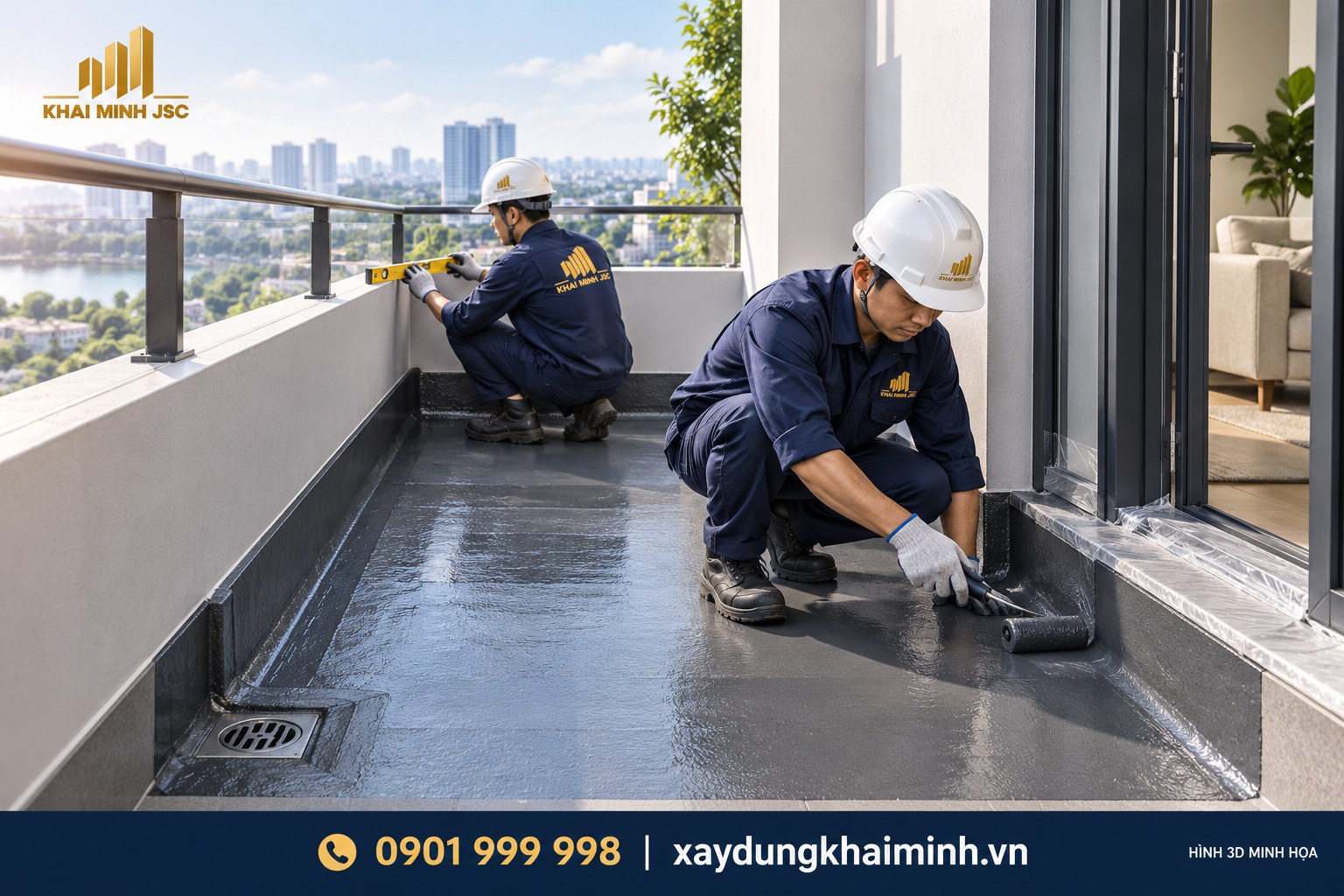

- 1Dốc ra phía ngoài. Mặt ban công dốc về phễu hoặc mép ngoài, xa cửa phòng.
- 2Ngưỡng cửa cao hơn mặt ban công. Lớp chống thấm đi vòng qua ngưỡng trước khi lắp khung.
- 3Chân lan can. Ưu tiên bắt vào mặt dựng hoặc tường. Bắt xuống sàn thì xử lý kín từng lỗ khoan.
- 4Phễu luôn thông. Chậu cây đặt trên chân kê, đừng che lên miệng phễu.
- 5Bồn cây xây. Có lớp chống thấm và lỗ thoát riêng, tách khỏi tường nhà.

Ngâm thử nước: làm sao cho kết quả đọc được
Ngâm nước là bước dễ làm cho có nhất. Đổ nước vào, sáng hôm sau thấy vẫn còn nước là ký. Một lần thử có giá trị cần ghi được 6 thứ:
| Mục | Ghi gì |
|---|---|
| Thời điểm bắt đầu | Ngày, giờ, cách lớp chống thấm cuối bao lâu |
| Mực nước | Vạch đánh dấu trên tường, chiều cao lớp nước |
| Thời gian ngâm | Theo tài liệu sản phẩm và biện pháp đã thống nhất; nhiều công trình chọn 24 đến 48 giờ |
| Mặt dưới sàn | Ai lên kiểm trần phòng dưới, lúc mấy giờ, có ảnh |
| Thời tiết | Nắng to làm nước bốc hơi; đọc mực nước phải tính phần này |
| Kết luận | Đạt, hoặc vị trí thấm cùng ngày hẹn thử lại |
Mực nước tụt mà trần dưới khô ráo thường do nắng và nút bịt phễu chưa kín. Mực nước giữ nguyên mà trần dưới có vệt ẩm thì có đường rò thật: tìm ra, sửa, rồi ngâm lại từ đầu.

Chống thấm nằm ở đâu trong báo giá xây nhà
Khi so báo giá, chống thấm hay bị gói trong một dòng ngắn. Ở Khải Minh, vật tư chống thấm thuộc danh mục vật tư phần thô và ghi đích danh: lưới thủy tinh và hóa chất chống thấm Sika (xem báo giá xây dựng phần thô và nhân công hoàn thiện). Đọc báo giá của bất kỳ đơn vị nào, anh chị nên hỏi bốn câu:
- 1Sản phẩm tên gì? Tên thương mại cụ thể, kèm tài liệu kỹ thuật.
- 2Làm ở vị trí nào, lên tường bao cao? Sân thượng, từng nhà vệ sinh, ban công, bồn cây.
- 3Có ngâm thử không, ai ký biên bản? Bên thi công, bên giám sát, chủ nhà.
- 4Bảo hành bao lâu, tính từ ngày nào? Và điều gì làm mất bảo hành, chẳng hạn khoan đục sau bàn giao.
Với gói xây nhà trọn gói tại TP.HCM, cả bốn câu trả lời nằm trong hồ sơ vật tư và biên bản nghiệm thu. Nếu chỉ thuê xây nhà phần thô, nên ghi rõ bên nào chịu phần chống thấm để khỏi bỏ ngỏ giữa hai đội.
Bảng kiểm 10 dòng trước khi lát gạch
Đánh dấu từng dòng khi đã kiểm xong tại công trình.
Câu hỏi thường gặp về chống thấm sân thượng, nhà vệ sinh, ban công
Chống thấm sân thượng dùng loại nào tốt nhất?
Tùy sân để trần hay sẽ lát gạch. Sân để trần cần vật liệu ghi rõ chịu nắng và chịu đi lại. Sân lát gạch hoặc làm vườn thì cần lớp chống thấm nằm dưới cùng lớp vữa bảo vệ. Câu hỏi đúng là loại nào hợp với cách dùng sân của gia đình.
Ngâm thử nước chống thấm bao lâu là đủ?
Theo tài liệu của sản phẩm và biện pháp hai bên đã thống nhất; nhiều công trình chọn 24 đến 48 giờ. Thời gian chỉ là một phần. Phần quan trọng hơn là vạch mực nước, giờ đọc và người lên kiểm trần phòng dưới.
Nhà vệ sinh cũ bị thấm có phải đục hết gạch không?
Chưa chắc. Trước hết tìm nguồn nước: khóa van rồi theo dõi đồng hồ nước để biết ống có rò không, sau đó thử từng khu như phễu, khu tắm, chân bồn cầu. Biết đúng nguồn thì phạm vi đục nhỏ hơn nhiều.
Bao lâu nên kiểm tra lại chống thấm sân thượng?
Mỗi năm một lần, trước mùa mưa ở TP.HCM (khoảng tháng 5). Dọn phễu thu, nhìn chân tường lan can và các vết nứt mới. Lớp để trần dưới nắng cần được nhìn kỹ hơn lớp đã có gạch phủ.
Chống thấm làm ở bước nào trong tiến độ xây nhà?
Nhà vệ sinh và ban công: sau khi đi ống, thử ống, trước khi cán dốc và lát gạch. Sân thượng: sau khi sàn đủ tuổi và đủ khô theo yêu cầu của vật liệu, trước khi làm lớp hoàn thiện.
Biên soạn: đội kỹ thuật, Công Ty TNHH Xây Dựng Khải Minh JSC (MST 0316183134, 68/10D Trần Quang Khải, Phường Tân Định, TP.HCM, hotline 0901 999 998). Ảnh gắn nhãn "Ảnh công trường" chụp tại công trình Khải Minh thi công; ảnh gắn nhãn "Hình minh họa" là hình dựng minh họa các bước.
