Khải Minh nhận xây nhà trọn gói tại TPHCM từ bản vẽ, giấy phép xây dựng tới thi công và bàn giao, đơn giá năm 2026 từ 6,5 triệu/m². Dưới đây là báo giá từng hạng mục, lịch thật của một căn nhà phố Quận 3 và 7 việc nên kiểm trước khi chọn công ty xây nhà trọn gói uy tín.
Sáng 21/10/2026, ở công trường căn hộ có tầng hầm của Khải Minh tại Bình Chánh, tổ thợ cầm vòi hút đi từng ô lưới thép sàn hầm, gom sạch bụi và mẩu kẽm buộc trước giờ đổ bê tông. Cùng tháng đó, ở một lô đất hẹp trên đường Hồng Bàng, căn nhà phố vừa làm lễ động thổ ngày 28/09/2026 đang xây đài móng giữa hai bức tường nhà bên.
Người tìm xây nhà trọn gói TPHCM thường đã có đất và một con số ngân sách trong đầu. Thứ còn thiếu là hai câu trả lời: căn nhà của mình hết bao nhiêu tiền, và giao trọn cho ai thì yên tâm. Bài này trả lời bằng bảng giá Khải Minh áp dụng năm 2026, một phép tính đi từng dòng cho căn nhà 5 × 20 m, và lịch thật của một căn nhà phố Quận 3 từ ngày khởi công tới ngày nghiệm thu.
Hai chỗ đáng đọc kỹ: mục 3 cho thấy căn nhà đó đi hết đúng bao nhiêu ngày, mục 4 là 7 việc nên tự kiểm ở bất kỳ nhà thầu nào trước khi ký, kể cả Khải Minh.


- Xây nhà trọn gói là một đầu mối lo từ khảo sát, thiết kế, giấy phép, phần thô, hoàn thiện tới bàn giao. Khải Minh miễn phí thiết kế và xin phép khi ký trọn gói chìa khóa trao tay.
- Đơn giá Khải Minh 2026: trọn gói tiết kiệm 6.500.000 đ/m², trọn gói cơ bản 7.500.000 đến 8.500.000 đ/m², nhân với diện tích đã quy đổi theo hệ số (móng, mái, sân thượng, sân).
- Nhà phố 5 × 20 m, trệt 3 lầu, tum, móng cọc: 438 m² tính giá, tạm tính khoảng 2,85 tỷ đồng ở gói tiết kiệm, cộng khoảng 44 triệu cho phần nhà dưới 350 m² sàn.
- Nhà phố Trương Định, Quận 3: 170 ngày từ lễ khởi công (13/07/2024) tới buổi nghiệm thu hoàn thiện (30/12/2024).
- Giấy phép xây dựng nhà ở riêng lẻ năm 2026 nộp trực tuyến, do UBND cấp xã, phường nơi có đất giải quyết trong 07 ngày làm việc kể từ khi đủ hồ sơ hợp lệ.
1. Dịch vụ xây nhà trọn gói tại TPHCM gồm những phần nào
Trọn gói, hay chìa khóa trao tay, nghĩa là một nhà thầu chịu trách nhiệm cả căn nhà: bản vẽ kiến trúc, kết cấu, điện nước, hồ sơ xin phép, thi công phần thô, hoàn thiện và bàn giao. Chủ nhà có một đầu mối để hỏi, một hợp đồng để đối chiếu, một người chịu trách nhiệm khi có chuyện.
Ở Khải Minh, năm chặng dưới đây đi liền nhau. Cột chữ xám là phần chủ nhà cần làm, phần lớn chỉ là quyết định và ký duyệt.
Chặng 3 năm 2026 khác hẳn hướng dẫn cũ còn nằm trên nhiều trang web. TP.HCM đã bỏ cấp quận, huyện; với nhà ở riêng lẻ, cơ quan cấp phép là UBND cấp xã, phường nơi có đất, hồ sơ nộp trực tuyến trên Cổng Dịch vụ công quốc gia. Thời hạn giải quyết là 07 ngày làm việc tính từ khi cơ quan nhận đủ hồ sơ hợp lệ (Nghị định 217/2026/NĐ-CP). Phần tốn thời gian thường là chuẩn bị bản vẽ và giấy tờ đất cho khớp nhau. Bài xin giấy phép xây dựng ở đâu đi chi tiết từng trường hợp; nếu chỉ cần riêng phần giấy tờ, xem dịch vụ xin giấy phép xây dựng của Khải Minh.
2. Báo giá xây nhà trọn gói TPHCM 2026 của Khải Minh
Bảng dưới là đơn giá Khải Minh áp dụng năm 2026, cùng nguồn với bảng 6.1 và 6.2 ở bài nhà xây thô. Mọi con số là mức khởi điểm; số chốt nằm trong báo giá sau khi khảo sát lô đất và có bản vẽ.
| Hạng mục | Đơn giá 2026 (đ/m²) |
|---|---|
| NHÀ PHỐ | |
| Xây nhà trọn gói, gói tiết kiệm | 6.500.000 |
| Xây nhà trọn gói, gói cơ bản | 7.500.000 đến 8.500.000 |
| Phần thô nhà phố hiện đại | 4.000.000 |
| Phần thô nhà mái ngói hoặc tân cổ điển | 4.250.000 |
| BIỆT THỰ | |
| Phần thô biệt thự hiện đại | 4.500.000 |
| Phần thô biệt thự tân cổ điển | 4.700.000 |
| Phần thô biệt thự cổ điển | 4.500.000 đến 5.000.000 |
| Hoàn thiện biệt thự, mức khá | 6.500.000 đến 7.500.000 |
| Hoàn thiện biệt thự, mức cao cấp | 7.500.000 đến 8.500.000 |
Nguồn: bảng đơn giá Khải Minh năm 2026. Theo bảng phần thô, nhà phố hai mặt tiền cộng thêm 100.000 đ/m²; nhà có tổng diện tích sàn dưới 350 m² cộng thêm từ 100.000 tới 300.000 đ/m² tùy mức.
Một chỗ cả thị trường hay để mập mờ: đơn giá nhân với diện tích nào. Đơn giá trên nhân với diện tích tính giá, tức diện tích từng phần đã nhân hệ số. Theo bảng hệ số Khải Minh đang dùng để báo giá: móng cọc tính 50% diện tích trệt, móng băng 70%, móng bè 100%; sàn có mái che 100%; sân thượng không mái 50%; mái bê tông 50%, mái tôn 30%; sân trước, sân sau 70%. Hai báo giá cùng ghi 6,5 triệu nhưng một bên tính theo m² sàn, một bên theo m² quy đổi thì tổng tiền lệch nhau hàng trăm triệu.
Ví dụ: nhà phố 5 × 20 m, trệt 3 lầu, tum, móng cọc
Lô đất 5 × 20 m (100 m²), chừa sân trước 4 m nên nhà rộng 5 × 16 m, tức 80 m² mỗi sàn. Trệt và 3 lầu, tầng tum chiếm 30% mặt sàn, phần còn lại là sân thượng để trống, mái tum đổ bê tông, đất yếu nên ép cọc.
| Phần | Diện tích thật | Hệ số | Tính giá |
|---|---|---|---|
| Móng cọc | 80 m² | 50% | 40 m² |
| Trệt và 3 lầu | 4 × 80 = 320 m² | 100% | 320 m² |
| Tầng tum | 24 m² | 100% | 24 m² |
| Sân thượng để trống | 56 m² | 50% | 28 m² |
| Mái bê tông trên tum | 24 m² | 50% | 12 m² |
| Sân trước | 20 m² | 70% | 14 m² |
| Tổng diện tích tính giá | 438 m² |
Tổng diện tích sàn của căn này là 344 m² (4 sàn và tum), nằm trong mức 300 đến 350 m², nên bảng phần thô cộng thêm 100.000 đ/m²; tính trên 438 m² là khoảng 44 triệu đồng. Lô đất hai mặt tiền thì cộng thêm 100.000 đ/m² nữa. Nhà nhỏ hơn, ví dụ 4 × 15 m ba tầng mái tôn, được tính từng dòng ở bài báo giá nhà nhỏ giá rẻ, kèm 7 khoản hay làm giá rẻ thành giá đắt.
Con số tạm tính là để biết mình đang ở khoảng nào. Trước khi so hai báo giá, hỏi thêm ba câu: đơn giá đã gồm thuế VAT chưa, điện nước thi công ai trả, phí hoàn công nằm trong hay ngoài gói.

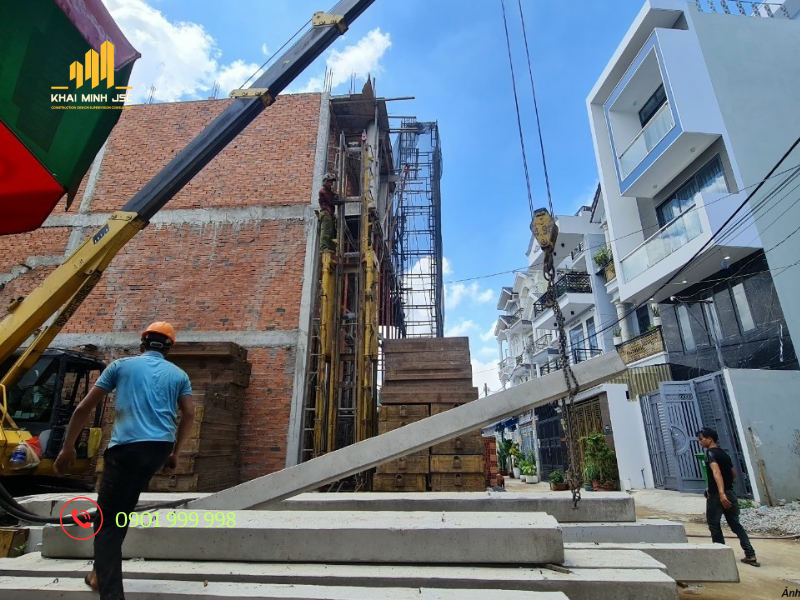

3. Một căn nhà phố trọn gói ở Quận 3 đi hết 170 ngày như thế nào
Nhà phố trên đường Trương Định, Quận 3: trệt, lửng, 3 lầu, sân thượng, gần 700 m² sàn để cho thuê, nằm trên lô đất hẹp kẹp giữa hai nhà đang ở. Theo hồ sơ công trình Trương Định, phần thô làm 90 ngày, hoàn thiện 70 ngày. Lịch dưới đây đọc từ dấu giờ trên ảnh và video công trường.






170 ngày là lịch của một căn cụ thể; quy mô khác thì lịch khác. Nhà phố Tuệ Tĩnh, Quận 11 (trệt, 3 lầu, sân thượng) khởi công 28/03/2024 và cất nóc 08/06/2024, sau 72 ngày (xem công trình Quận 11). Bảng tham khảo của Khải Minh cho riêng phần thô: nhà 2 đến 3 tầng khoảng 2 đến 3,5 tháng, 3 đến 4 tầng khoảng 3,5 đến 4 tháng, 4 đến 5 tầng khoảng 4,5 đến 5,5 tháng.
Điều nên chốt trong hợp đồng: tiến độ ghi theo mốc hạng mục (xong móng, cất nóc, xong chống thấm, bàn giao) kèm ngày dự kiến, và mỗi đợt thanh toán gắn với một mốc nghiệm thu. Như vậy tiền đi theo việc, chủ nhà nhìn lịch là biết công trình đang nhanh hay chậm.
4. 7 việc kiểm trước khi chọn công ty xây nhà trọn gói uy tín tại TPHCM
Lời giới thiệu của các công ty xây dựng nghe khá giống nhau, Khải Minh cũng vậy. Chỗ khác nhau nằm ở thứ kiểm được bằng giấy tờ, bằng công trường và bằng hợp đồng. Mỗi việc dưới đây có ba ô: câu hay nghe, cách hỏi lại cho ra chứng cứ, và thứ Khải Minh đưa ra để anh chị đối chiếu.
Việc 1. Công ty có thật, đúng tên trên hợp đồng
Việc 2. Có công trình đang thi công để đến xem


Việc 3. Ai trực tiếp làm nhà mình
Việc 4. Vật tư ghi bằng tên hãng, có mẫu để so
Việc 5. Khoản ngoài đơn giá được liệt kê trong phụ lục
Việc 6. Kiểm chất lượng bằng biên bản, có ảnh


Việc 7. Bảo hành ghi bằng năm và người đến sửa
5. Vì sao chọn Khải Minh làm nhà thầu xây nhà trọn gói tại TPHCM
Khải Minh thi công cả công trình lớn: khách sạn Nicecy ở Quận 1 với 1 hầm và 15 tầng nổi, tòa nhà Nguyễn Trung Trực ở Quận 1 có tổng mức đầu tư lên đến 400 tỷ đồng, công trình trải từ Quảng Bình tới Cà Mau. Thói quen của công trường lớn vẫn đi theo về công trường nhà phố: nghiệm thu thép trước khi đổ, che lưới kín mặt tiền, đổ sàn ban đêm như ở Trương Định.
Giám đốc Vũ Quốc Thành viết trong thư ngỏ của hồ sơ năng lực: Khải Minh giải quyết trọn vẹn công trình trong một đầu mối. Cũng theo hồ sơ này, mỗi công trình được kiểm soát ở bốn lớp: phạm vi, tiến độ, chất lượng, chi phí; quy trình thi công đi qua sáu bước, bước cuối là bàn giao và hoàn công.

6. Mang gì đến buổi khảo sát đầu tiên
Buổi đầu càng đủ thông tin, báo giá càng sát. Tám thứ dưới đây giúp kỹ sư ra con số trong một lần gặp thay vì ba lần.
- Bản sao giấy chứng nhận quyền sử dụng đất, có thông tin lộ giới nếu có.
- Kích thước lô đất thật đo tại chỗ, chiều rộng hẻm hoặc đường trước nhà.
- Số tầng muốn xây, có tầng lửng, tum, tầng hầm hay không.
- Công năng: để ở, ở kết hợp cho thuê hay căn hộ dịch vụ; số phòng ngủ, số nhà vệ sinh.
- Ảnh hiện trạng nhà cũ và hai nhà bên, nhất là tường chung và vết nứt có sẵn.
- Mức ngân sách trần, kể cả phần dự phòng.
- Ngày muốn dọn vào ở hoặc cho thuê.
- Mẫu nhà, mẫu vật tư đã thích: ảnh chụp, đường dẫn, tên hãng.
Ảnh hiện trạng hai nhà bên là thứ hay bị quên nhất. Chụp lại trước khi phá dỡ, có ngày giờ, là bằng chứng cho cả chủ nhà lẫn hàng xóm nếu sau này có vết nứt.
7. Câu hỏi thường gặp về xây nhà trọn gói TPHCM
Xây nhà trọn gói TPHCM năm 2026 bao nhiêu tiền 1m²?
Ở Khải Minh, trọn gói tiết kiệm 6.500.000 đ/m², trọn gói cơ bản 7.500.000 đến 8.500.000 đ/m², tính trên diện tích đã quy đổi theo hệ số móng, mái, sân thượng, sân. Nhà phố 5 × 20 m trệt 3 lầu có tum, móng cọc ra 438 m² tính giá, tạm tính khoảng 2,85 tỷ đồng ở gói tiết kiệm, cộng khoảng 44 triệu đồng vì tổng sàn dưới 350 m².
Công ty xây nhà trọn gói uy tín tại TPHCM nhận biết thế nào?
Xem bằng giấy tờ và công trường, đừng chỉ nghe lời giới thiệu: tên công ty và mã số thuế khớp hợp đồng, có công trình đang thi công để đến tận nơi, vật tư ghi bằng tên hãng, khoản ngoài đơn giá liệt kê trong phụ lục, bảo hành ghi bằng năm. Mục 4 có đủ 7 việc kiểm kèm cách hỏi lại cho ra chứng cứ, và Khải Minh đưa các giấy tờ đó để anh chị đối chiếu trước khi ký.
Xây nhà trọn gói mất bao lâu?
Nhà phố Trương Định, Quận 3 (trệt, lửng, 3 lầu) đi hết 170 ngày từ lễ khởi công tới nghiệm thu hoàn thiện. Riêng phần thô, bảng tham khảo của Khải Minh là 2 đến 3,5 tháng cho nhà 2 đến 3 tầng và 4,5 đến 5,5 tháng cho nhà 4 đến 5 tầng.
Giấy phép xây dựng ở TP.HCM giờ nộp ở đâu, bao lâu có?
Với nhà ở riêng lẻ, hồ sơ nộp trực tuyến trên Cổng Dịch vụ công quốc gia, UBND cấp xã, phường nơi có đất giải quyết trong 07 ngày làm việc kể từ khi nhận đủ hồ sơ hợp lệ. Khi ký trọn gói chìa khóa trao tay, Khải Minh lo hồ sơ xin phép miễn phí.
Nhà nhỏ có bị tính đơn giá cao hơn không?
Có. Theo bảng phần thô của Khải Minh, nhà có tổng diện tích sàn dưới 350 m² cộng thêm từ 100.000 đ/m², dưới 150 m² cộng thêm 270.000 đến 300.000 đ/m², vì chi phí dựng công trường gần như cố định trong khi khối lượng nhỏ.
Nên xây trọn gói hay tự mua vật tư, thuê nhân công?
Tự mua vật tư rẻ hơn trên giấy nhưng chủ nhà phải tự tính khối lượng, tự giữ hàng ở công trình và chịu phần hao hụt. Trọn gói hợp với người đi làm, ít thời gian có mặt ở công trường và muốn một đầu mối chịu trách nhiệm cả bản vẽ, giấy phép lẫn thi công.
