Sáng 02/11/2026, gõ “xin giấy phép xây dựng” lên Google, phần trả lời AI đầu trang vẫn ghi nộp ở UBND cấp huyện, quận và chờ tối đa 15 ngày làm việc. Hai chi tiết đó đã cũ, và người đang hỏi xin giấy phép xây dựng ở đâu rất dễ đi nhầm cửa. TP.HCM bỏ cấp quận, huyện từ ngày 01/7/2025; nhà ở riêng lẻ nay nộp hồ sơ cho UBND phường, xã nơi có đất. Từ ngày 01/7/2026, thời hạn giải quyết còn 7 ngày làm việc.
Đi nhầm chỗ chỉ mất một buổi sáng. Cái giá đắt hơn nằm ở chỗ khác: nộp theo mẫu đơn cũ, bộ bản vẽ thiếu mặt bằng móng, tin rằng nhà dưới 7 tầng thì khỏi xin, rồi đổ móng trước ngày có giấy phép.
Bài này đi đúng thứ tự một bộ hồ sơ nhà phố đi qua tay kỹ sư Khải Minh: nộp ở đâu, phải xin hay được miễn, hồ sơ gồm gì, nộp trực tuyến ra sao, bao lâu có kết quả, tốn bao nhiêu. Cuối bài có bảng tự kiểm 10 dòng trước khi bấm nộp và ba ví dụ tính phí làm hồ sơ cho lô đất 40 m², 100 m² và 200 m².
TÓM NHANH CHO NGƯỜI ĐANG VỘI
- Nộp trực tuyến trên Cổng Dịch vụ công quốc gia, chọn đúng phường, xã mới của thửa đất.
- Nhà dưới 7 tầng và dưới 500 m² sàn chỉ được miễn khi thửa đất nằm ngoài các khu vực luật loại trừ.
- Bảy ngày chỉ là phần của phường. Theo tiến độ nội bộ của Khải Minh, riêng rà giấy tờ và lập hồ sơ đã mất 13 đến 20 ngày làm việc, dài gấp khoảng 2 đến 3 lần, chưa tính thời gian chủ nhà duyệt bản vẽ.

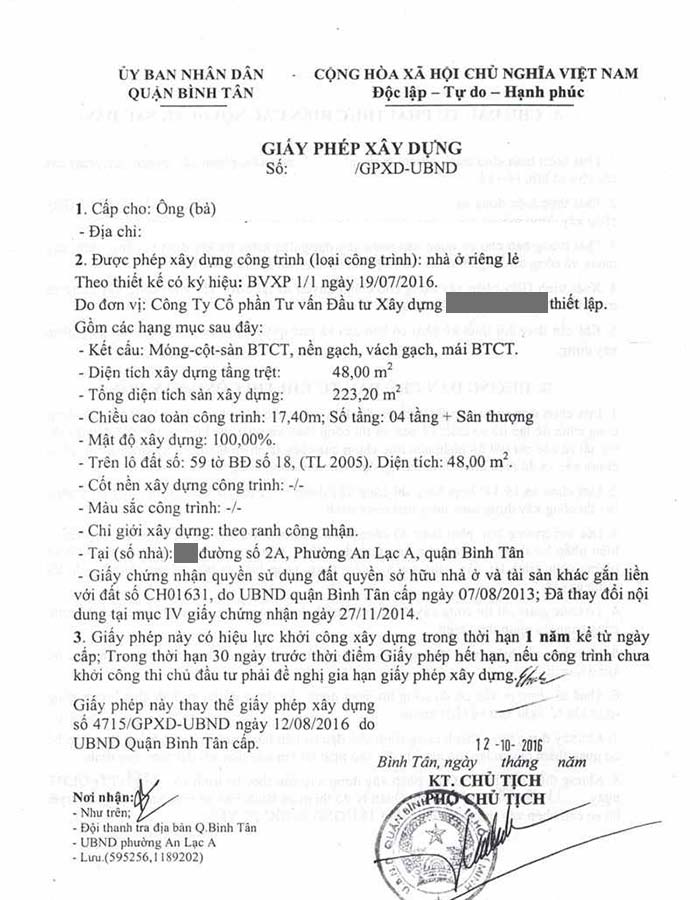

1. Xin giấy phép xây dựng ở đâu theo quy định từ 01/7/2026
Điều 53 Nghị định 217/2026/NĐ-CP chia việc cấp phép cho ba nơi. Chủ nhà chỉ cần xác định công trình của mình rơi vào dòng nào:
| Nơi cấp giấy phép | Công trình thuộc phạm vi |
|---|---|
| UBND phường, xã nơi có đất | Nhà ở riêng lẻ của hộ gia đình, cá nhân; công trình cấp III, cấp IV trên địa bàn |
| Ban quản lý khu | Công trình trong khu công nghiệp, khu chế xuất, khu công nghệ cao, khu kinh tế do ban được giao quản lý |
| Sở Xây dựng | Công trình còn lại trên địa bàn tỉnh, thành phố |
Công trình gồm nhiều hạng mục khác cấp thì xác định theo hạng mục cấp cao nhất. Sửa chữa làm đổi cấp công trình thì xác định theo cấp sau khi sửa.
Con số cho thấy việc này đã về hẳn cấp cơ sở: chín tháng đầu năm 2026, TP.HCM cấp hơn 31.700 giấy phép xây dựng, trong đó 99,9% do phường, xã, đặc khu cấp (VnExpress đưa tin ngày 14/10/2026).
Ở TP.HCM, câu hỏi thật sự của chủ nhà là phường nào. Sau sáp nhập, nhiều thửa đất đổi tên phường so với sổ hồng. Hồ sơ nộp cho phường hiện tại quản lý thửa đất, còn số thửa, tờ bản đồ, diện tích vẫn ghi đúng theo giấy chứng nhận.

2. Nhà bạn phải xin phép hay được miễn giấy phép xây dựng?
Từ ngày 01/01/2026, điểm g khoản 2 Điều 43 Luật Xây dựng 135/2025/QH15 cho miễn giấy phép với nhà ở riêng lẻ có quy mô dưới 7 tầng và tổng diện tích sàn dưới 500 m². Tin này lan rất nhanh, và nhiều người dừng đọc ở đó.
Phần sau của điều luật mới quyết định. Nhà chỉ được miễn khi thửa đất nằm ngoài các khu vực bị loại trừ: khu chức năng, khu vực phát triển đô thị trong quy hoạch chung thành phố, khu dân cư nông thôn và khu vực phát triển đô thị trong quy hoạch chung đô thị, quy hoạch chung xã, khu vực đã có quy chế quản lý kiến trúc.
TP.HCM có quy hoạch chung thành phố, và quy chế quản lý kiến trúc mới của thành phố có hiệu lực từ 29/10/2026. Bộ Xây dựng hướng dẫn xét theo từng lô đất, nhưng với hai điều kiện đó, phần lớn nhà phố trong đô thị rơi vào vùng loại trừ và vẫn phải xin, dù chỉ 3 hay 4 tầng.
Nhà thuộc diện miễn cũng chưa phải muốn xây sao cũng được. UBND phường vẫn kiểm điều kiện được miễn, trước hết là sự phù hợp với quy hoạch.
Tháng 10/2026, TP.HCM đưa ra dự thảo mở rộng diện miễn phép cho nhà ở dưới 7 tầng, dưới 500 m² sàn nằm trong khu đã có quy hoạch chi tiết 1/500, thiết kế đô thị hoặc quy chế quản lý kiến trúc, tối đa một tầng hầm. Đây vẫn là dự thảo. Đến khi có văn bản chính thức, hồ sơ cứ tính theo quy định đang hiệu lực.
Sửa nhà: liệt kê việc định làm trước khi hỏi có phải xin không
Điểm h cùng khoản 2 miễn phép cho sửa chữa bên trong, và sửa mặt ngoài ở vị trí đáp ứng điều kiện về đường tiếp giáp, quản lý kiến trúc. Điều kiện chung: giữ nguyên mục đích, công năng sử dụng, giữ an toàn kết cấu chịu lực, bảo đảm phòng cháy chữa cháy, môi trường.
Sơn lại tường, thay gạch, làm lại nhà vệ sinh thường thuộc diện miễn. Đục dầm, cắt sàn làm giếng trời, nâng thêm tầng, đổi nhà ở thành căn hộ cho thuê thì phải lập hồ sơ. Viết ra giấy từng hạng mục cải tạo là cách nhanh nhất để biết mình thuộc nhóm nào.

3. Hồ sơ xin giấy phép xây dựng nhà ở riêng lẻ năm 2026 gồm gì
Điều 60 Nghị định 217/2026/NĐ-CP là căn cứ trực tiếp. Mẫu đơn theo Thông tư 15/2016/TT-BXD mà nhiều trang vẫn đăng đã hết dùng cho hồ sơ mới. Bộ hồ sơ nhà ở riêng lẻ của hộ gia đình, cá nhân gồm:

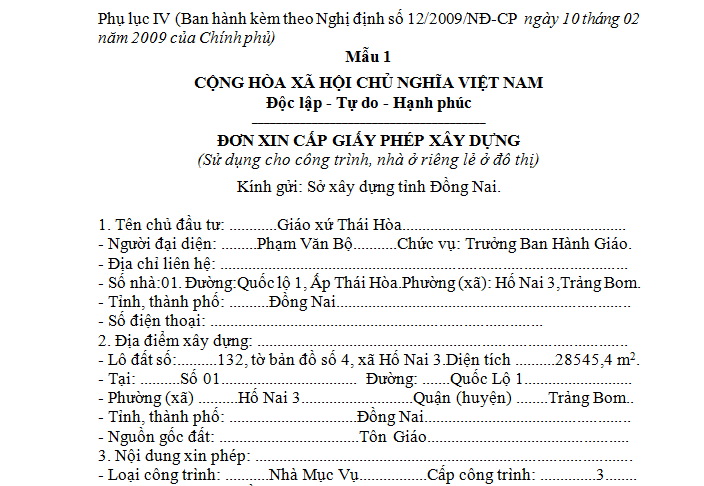

- Đơn đề nghị cấp giấy phép theo Mẫu số 01 Phụ lục II Nghị định 217. Tên chủ đầu tư, vị trí, diện tích, số tầng, công năng phải khớp bản vẽ.
- Giấy tờ hợp pháp về đất đai theo Điều 55 (sổ hồng, sổ đỏ hoặc giấy tờ tương đương). Người nộp thay cần văn bản ủy quyền.
- Bản vẽ thiết kế: mặt bằng công trình trên lô đất và sơ đồ vị trí; mặt bằng các tầng, mặt đứng, mặt cắt chính; mặt bằng móng, mặt cắt móng; sơ đồ đấu nối cấp nước, thoát nước, cấp điện bên ngoài.

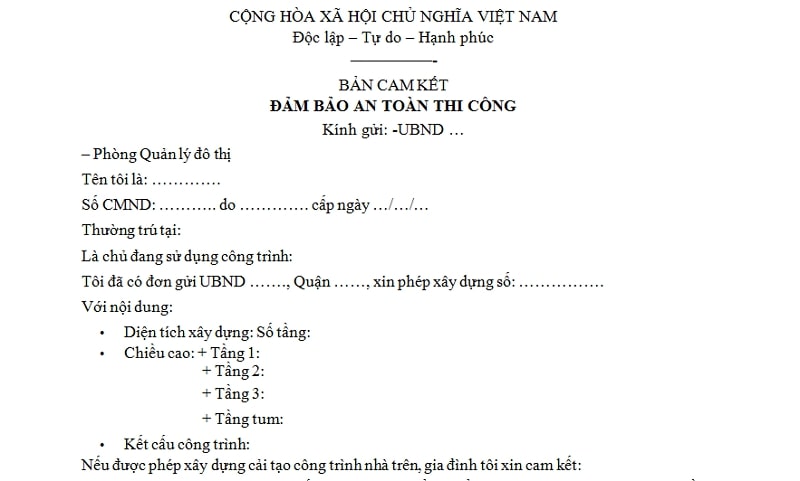

- Bản cam kết bảo đảm an toàn công trình liền kề, gần như nhà phố nào cũng cần vì xây sát vách.
- Kết quả thủ tục phòng cháy chữa cháy, báo cáo thẩm tra thiết kế, văn bản của cơ quan văn hóa: chỉ khi công trình thuộc diện pháp luật yêu cầu.
Hai điểm mới của hồ sơ điện tử theo Điều 56: bản vẽ phải có chữ ký số của đơn vị thiết kế, và giấy tờ đất đã có trên cơ sở dữ liệu quốc gia thì khỏi nộp lại.
Phần dễ hỏng nhất là bộ bản vẽ xin phép xây dựng. Bản vẽ nên vẽ đúng phương án định xây thật. Vẽ cho dễ được duyệt rồi xây khác đi là tự tạo rắc rối lúc hoàn công.


4. Nộp hồ sơ xin phép xây dựng trực tuyến: 4 bước
Điều 54 Nghị định 217 quy định thủ tục làm trực tuyến trên Cổng Dịch vụ công quốc gia. Nộp giấy trực tiếp tại Bộ phận Một cửa hoặc qua bưu chính công ích chỉ dùng khi có sự cố khiến hồ sơ điện tử không thực hiện được.
| Bước | Làm gì | Chỗ hay vấp |
|---|---|---|
| 1 | Đăng nhập bằng tài khoản định danh điện tử, chọn địa phương, chọn thủ tục cấp giấy phép xây dựng nhà ở riêng lẻ | Chọn nhầm phường cũ, chọn nhầm thủ tục của công trình khác |
| 2 | Nhập thông tin, tải đủ tệp: đơn, giấy tờ đất, bản vẽ, cam kết; ký số theo yêu cầu | Tệp mờ, thiếu trang, bản vẽ chưa ký. Tải lên thành công chưa có nghĩa là hồ sơ hợp lệ |
| 3 | Lưu mã hồ sơ, theo dõi thẩm định; phường có thể xuống kiểm tra thực địa | Bị yêu cầu bổ sung mà chỉ tải lại bộ cũ |
| 4 | Nộp lệ phí, nhận giấy phép kèm bản vẽ được xác nhận | Nhận giấy rồi để đó, chưa đối chiếu số tầng, chiều cao, chỉ giới |
Khi phường yêu cầu bổ sung, người nộp có 2 ngày làm việc để hoàn thiện. Sửa đúng từng ý trong thông báo, ghi rõ trang nào đã sửa. Bổ sung xong mà vẫn thiếu, phường trả lời bằng văn bản nêu lý do từ chối, chủ nhà phải làm lại thủ tục từ đầu. Cách xử lý từng kiểu yêu cầu có ở bài hồ sơ xin phép xây dựng bị yêu cầu bổ sung.

5. Xin phép xây dựng mất bao lâu năm 2026
Theo điểm b khoản 1 Điều 54 Nghị định 217, thời hạn tính từ ngày cơ quan nhận đủ hồ sơ hợp lệ:
| Loại thủ tục | Thời hạn |
|---|---|
| Nhà ở riêng lẻ: cấp mới, điều chỉnh, sửa chữa, cải tạo, di dời, có thời hạn | 7 ngày làm việc |
| Công trình khác: cấp mới, di dời, có thời hạn | 10 ngày làm việc |
| Công trình khác: điều chỉnh, sửa chữa, cải tạo | 9 ngày làm việc |
| Gia hạn, cấp lại giấy phép | 5 ngày làm việc |
Trước ngày 01/7/2026, nhà ở riêng lẻ là 15 ngày. Trang nào còn ghi 15 ngày là đang dùng quy định cũ. Khi bị yêu cầu bổ sung: cấp mới, điều chỉnh có 2 ngày làm việc; gia hạn, cấp lại chỉ có 1 ngày.
Bảy ngày là phần của phường. Phần chuẩn bị nằm trước đó và dài hơn nhiều. Đây là tiến độ nội bộ dự kiến của Khải Minh khi nhận làm hồ sơ (cập nhật 16/10/2026), tính từ lúc đủ dữ liệu:
Riêng hai chặng chuẩn bị đã là 13 đến 20 ngày làm việc, dài gấp khoảng 2 đến 3 lần phần của phường. Đặt cả ba chặng cạnh nhau, sớm nhất cũng khoảng 20 đến 27 ngày làm việc khi giấy tờ đất sạch và hồ sơ không phải bổ sung. Con số này chưa gồm thời gian chủ nhà duyệt phương án, khảo sát địa chất hay thủ tục phòng cháy chữa cháy nếu công trình thuộc diện, nên mỗi công trình chốt lịch riêng.
Tháng 4 và 5/2026, nhiều phường ở TP.HCM từng tạm ngưng nhận hồ sơ vì chưa có quy hoạch chi tiết và quy chế kiến trúc để đối chiếu. Quy chế mới ra đời một phần để gỡ chỗ kẹt này, nhưng thửa đất ở khu chưa có quy hoạch chi tiết vẫn nên hỏi phường trước khi lên lịch.
6. Lệ phí cấp giấy phép xây dựng khác gì phí làm hồ sơ
Hai khoản này hay bị gộp chung khi hỏi giá. Lệ phí là tiền nộp cho nhà nước, do Hội đồng nhân dân tỉnh, thành phố quy định. Tại TP.HCM, Nghị quyết 18/2017/NQ-HĐND quy định 75.000 đồng mỗi giấy phép nhà ở riêng lẻ. Mức thu chính xác tra lại trên thông báo của cổng trực tuyến lúc nộp.
Phí làm hồ sơ là tiền thuê đơn vị khảo sát, đo vẽ, lập bản vẽ, nộp và theo dõi hồ sơ thay chủ nhà. Khoản này tính theo khối lượng bản vẽ, tức theo diện tích sàn. Khung phí Khải Minh áp dụng cho khu vực trung tâm TP.HCM (cập nhật 16/10/2026, chưa gồm VAT và lệ phí nhà nước):
| Tổng diện tích sàn S | Phần nổi | Tầng hầm |
|---|---|---|
| Dưới 300 m² | 250.000 đ/m² | 500.000 đ/m² |
| Từ 300 đến dưới 600 m² | 200.000 đ/m² | 400.000 đ/m² |
| Từ 600 đến 2.000 m² | 150.000 đ/m² | 300.000 đ/m² |
| Trên 2.000 m² | Báo giá riêng | Báo giá riêng |
Bậc giá chọn theo tổng diện tích sàn (hầm tính một lần), rồi nhân cho toàn bộ diện tích. Hầm tính gấp đôi đơn giá phần nổi.
Ba ví dụ dưới đây dùng quy ước tạm tính: lửng bằng 50% tầng trệt, hầm bằng tầng trệt, sân thượng và mái che thang tính đủ diện tích.
| Lô đất | Quy mô giả định | Tổng sàn | Phí hồ sơ |
|---|---|---|---|
| 40 m², xây kín | Trệt, lửng, 3 lầu | 180 m² | 45.000.000 đ |
| 100 m², mật độ 90% | Hầm, trệt, lửng, 4 lầu, sân thượng, mái che thang 30 m² | 705 m² | 119.250.000 đ |
| 200 m², mật độ 80% | Hầm, trệt, lửng, 4 lầu, sân thượng, mái che thang 50 m² | 1.250 m² | 211.500.000 đ |
Ví dụ 2: phần nổi 615 m² × 150.000 đ cộng hầm 90 m² × 300.000 đ. Số tầng, mật độ ở đây là giả định để tính phí; số được phép xây phải kiểm theo quy hoạch từng thửa đất.
Phí hồ sơ gồm rà soát đất và quy hoạch, lập bản vẽ, nộp theo ủy quyền, giải trình và chỉnh sửa trong phạm vi phương án đã thống nhất đến khi có kết quả. Khảo sát địa chất, đo đạc chuyên ngành, thẩm tra độc lập, thủ tục phòng cháy chữa cháy riêng, thiết kế thi công đầy đủ và hoàn công là phần báo riêng. So giá giữa các nơi, hãy so trên cùng danh mục bàn giao.
Trên mạng có nơi chào trọn gói vẽ và nộp hồ sơ từ 6 đến 14 triệu đồng một bộ, theo bảng giá đăng từ năm 2019. Phí của Khải Minh gồm cả phần tư vấn, thống nhất phương án kiến trúc cho đúng chỉ tiêu quy hoạch của thửa đất, và hồ sơ biện pháp thi công khi có hầm. Đặt hai báo giá cạnh nhau, so từng dòng bàn giao trước khi so con số.

7. Nhà có tầng hầm, nhà làm căn hộ cho thuê: chuẩn bị gì thêm
Tầng hầm
Hồ sơ nhà có hầm cần làm rõ cốt sâu, đường xuống hầm, tường chắn, móng, thoát nước và cách đào để giữ an toàn nhà sát vách. Ở Khải Minh, phần hầm trong hồ sơ xin phép có thuyết minh và bản vẽ biện pháp đào đất, chống đỡ, bảo vệ công trình lân cận, xử lý nước; vì khối lượng này mà hầm tính gấp đôi đơn giá.
Đừng lấy hầm của nhà khác trong hẻm làm bằng chứng mình chắc chắn được cấp. Ranh hầm, độ sâu và giải pháp kết cấu phải dựa trên khảo sát đất của chính lô đất đó.

Căn hộ dịch vụ, nhà cho thuê nhiều phòng
Tên gọi “căn hộ dịch vụ” chưa nói được công trình thuộc loại nào. Phải làm rõ cách khai thác, số tầng, tổng sàn, số người ở, có hầm hay không, rồi mới biết hồ sơ đi theo diện nhà ở riêng lẻ hay công trình khác, và có cần thủ tục phòng cháy chữa cháy.
Lối thoát nạn, thang bộ, chỗ đặt thiết bị kỹ thuật nên tính từ phương án đầu tiên. Xếp kín phòng cho thuê rồi mới tìm chỗ cho cầu thang thoát hiểm là kiểu thiết kế hay phải vẽ lại. Bài xin phép xây dựng khách sạn và căn hộ dịch vụ tại TP.HCM đi sâu loại công trình này.


8. Sửa chữa, điều chỉnh, gia hạn và cấp lại giấy phép
| Tình huống | Phải làm gì |
|---|---|
| Sửa chữa, cải tạo không thuộc diện miễn | Lập hồ sơ theo Điều 61 Nghị định 217: đơn, giấy tờ đất hoặc sở hữu công trình, ảnh hiện trạng, bản vẽ cải tạo. Nâng tầng, đụng kết cấu thì đánh giá khả năng chịu lực của nhà cũ |
| Đổi thiết kế sau khi đã có giấy phép | Phải điều chỉnh giấy phép (Điều 63) khi đổi vị trí, diện tích xây dựng, số tầng, giải pháp kết cấu chính, phân khu chức năng chính bên trong, hoặc mặt ngoài ở khu vực có yêu cầu quản lý kiến trúc |
| Quá 12 tháng chưa khởi công | Xin gia hạn trước khi giấy phép hết hiệu lực khởi công. Mỗi giấy phép gia hạn tối đa 2 lần, mỗi lần 12 tháng |
| Giấy phép rách, nát, mất | Xin cấp lại. Cấp lại chỉ thay bản giấy, phần xây thêm vẫn phải điều chỉnh |

9. Có giấy phép xây dựng rồi, việc gì trước ngày khởi công
- Đối chiếu giấy phép với bản vẽ thi công: số tầng, tổng sàn, diện tích tầng trệt, chiều cao, chỉ giới, khoảng lùi. Sai một con số ở bước này là sai cả căn nhà.
- Giao đúng bộ bản vẽ được xác nhận cho nhà thầu, giữ bản gốc ở chỗ khô ráo. Đây là căn cứ để làm hoàn công sau này.
- Công khai giấy phép tại công trường suốt thời gian thi công (Điều 66 Nghị định 217), kèm biển báo công trình, lưới che chắn và biên bản hiện trạng nhà hai bên.
- Thông báo khởi công: theo khoản 3 Điều 43 và điểm đ khoản 1 Điều 48 Luật Xây dựng 135/2025/QH15, nhà ở riêng lẻ của hộ gia đình, cá nhân được bỏ thủ tục này. Công trình khác vẫn phải kiểm nghĩa vụ riêng.
- Lưu mọi thay đổi được chấp thuận, biên bản nghiệm thu, ảnh từng giai đoạn để làm hồ sơ hoàn công.
Giấy phép chỉ mở cửa cho việc xây. Chất lượng bê tông, nghiệm thu từng sàn và thủ tục hoàn công nhà ở là phần việc nối tiếp, và đều đối chiếu ngược lại với giấy phép.

10. Bảng tự kiểm 10 dòng trước khi bấm nộp hồ sơ
In bảng ra, đánh dấu từng dòng. Dòng nào còn để trống là chỗ hồ sơ dễ bị yêu cầu bổ sung.
| # | Kiểm | Đạt khi |
|---|---|---|
| 1 | Phường, xã mới của thửa đất | Đã tra địa chỉ hành chính hiện tại, chọn đúng cơ quan trên cổng |
| 2 | Diện miễn hay phải xin | Đã có thông tin quy hoạch của thửa đất, đã liệt kê hạng mục nếu là sửa nhà |
| 3 | Giấy tờ đất | Tên người đứng tên, số thửa, tờ bản đồ, diện tích khớp đơn |
| 4 | Mẫu đơn | Mẫu số 01 Phụ lục II Nghị định 217/2026 |
| 5 | Bản vẽ | Đủ mặt bằng lô đất, sơ đồ vị trí, các tầng, mặt đứng, mặt cắt, móng, đấu nối |
| 6 | Số liệu thống nhất | Số tầng, tổng sàn, chiều cao giống nhau ở đơn và mọi bản vẽ |
| 7 | Cam kết liền kề | Đã ký; đã chụp ảnh hiện trạng nhà hai bên |
| 8 | Hầm, cho thuê, kinh doanh | Đã xác định có cần thủ tục phòng cháy chữa cháy, thẩm tra hay không |
| 9 | Ủy quyền | Có văn bản ủy quyền nếu người nộp khác chủ đất |
| 10 | Tệp điện tử | Rõ nét, đủ trang, đúng phiên bản cuối, đã ký số theo yêu cầu |
11. Câu hỏi chủ nhà hay hỏi khi xin giấy phép xây dựng
Xin giấy phép xây dựng nhà ở ở đâu năm 2026?
Nhà ở riêng lẻ của hộ gia đình, cá nhân nộp hồ sơ cho UBND phường, xã nơi có đất, theo Điều 53 Nghị định 217/2026/NĐ-CP. Hồ sơ nộp trực tuyến trên Cổng Dịch vụ công quốc gia. Công trình trong khu công nghiệp, khu chế xuất, khu công nghệ cao, khu kinh tế nộp Ban quản lý khu; công trình còn lại nộp Sở Xây dựng.
Có sổ hồng là được xây nhà ngay chưa?
Chưa đủ. Còn phải kiểm mục đích sử dụng đất, quy hoạch, chỉ giới, mật độ, số tầng cho phép và xem công trình phải xin phép hay được miễn. Chỉ nên chốt ngày khởi công sau khi có giấy phép hoặc đã xác định chắc diện miễn.
Đã nộp hồ sơ thì làm móng trước được không?
Với công trình phải có giấy phép, biên nhận hồ sơ chưa thay được giấy phép. Thi công móng trước ngày được cấp là xây dựng khi chưa có giấy phép. Dọn mặt bằng, tháo dỡ nhà cũ thì xem riêng yêu cầu của từng việc.
Xin phép xây dựng mất bao lâu?
Từ 01/7/2026, phường giải quyết hồ sơ nhà ở riêng lẻ trong 7 ngày làm việc kể từ khi nhận đủ hồ sơ hợp lệ. Phần chuẩn bị trước đó, theo tiến độ nội bộ Khải Minh, mất 13 đến 20 ngày làm việc cho rà giấy tờ và lập hồ sơ, chưa tính thời gian chủ nhà duyệt bản vẽ.
Nhà 3 tầng ở TP.HCM có được miễn giấy phép xây dựng không?
Quy mô dưới 7 tầng và dưới 500 m² sàn mới là một điều kiện. Thửa đất còn phải nằm ngoài các khu vực luật loại trừ, trong đó có khu vực phát triển đô thị trong quy hoạch chung thành phố và khu vực có quy chế quản lý kiến trúc. Vì vậy phần lớn nhà phố trong đô thị TP.HCM vẫn phải xin phép; Bộ Xây dựng hướng dẫn xét theo từng lô đất.
Xây nhà không có giấy phép bị phạt bao nhiêu?
Theo Nghị định 339/2026/NĐ-CP (hiệu lực 26/8/2026, thay Nghị định 16/2022), xây nhà ở riêng lẻ khi luật bắt buộc có giấy phép mà chưa có bị phạt 60 đến 80 triệu đồng với tổ chức; cá nhân chịu mức bằng một nửa, tức 30 đến 40 triệu đồng. Không công khai giấy phép tại công trường cũng bị phạt riêng.
Xin phép nhà ở rồi làm căn hộ cho thuê có được không?
Phải đối chiếu công năng đã được cấp phép với cách khai thác thực tế và các quy định về nhà ở, phòng cháy chữa cháy, kinh doanh. Đổi phân khu chức năng chính thì phải điều chỉnh giấy phép theo Điều 63 Nghị định 217 trước khi làm, đừng đợi tới lúc hoàn công.
12. Khải Minh nhận làm hồ sơ xin giấy phép xây dựng thế nào
Chọn một công ty xin giấy phép xây dựng, điều nên hỏi đầu tiên là họ bàn giao gì ở từng chặng và ai chịu phần sửa khi bị yêu cầu bổ sung. Khải Minh làm thiết kế, thi công và pháp lý xây dựng cho nhà phố, biệt thự, căn hộ dịch vụ tại TP.HCM. Một bộ hồ sơ xin phép đi qua bốn chặng:
| Chặng | Khải Minh làm | Chủ nhà nhận |
|---|---|---|
| Rà đầu vào (3 đến 5 ngày) | Đối chiếu giấy tờ đất, quy hoạch, hiện trạng; xác định phải xin hay được miễn | Kết luận diện cấp phép, danh sách giấy tờ còn thiếu |
| Lập hồ sơ (10 đến 15 ngày) | Thống nhất phương án, vẽ bộ bản vẽ xin phép, phần hầm nếu có | Bộ bản vẽ để duyệt trước khi nộp |
| Nộp và theo dõi | Nộp theo ủy quyền, giải trình, sửa trong phạm vi phương án đã chốt | Mã hồ sơ, thông báo tiếp nhận |
| Bàn giao | Nhận giấy phép, kiểm số liệu | Giấy phép, bản vẽ được xác nhận, danh mục hồ sơ điện tử |
Thanh toán chia theo mốc: 20% khi ký, 40% khi duyệt bản vẽ, 20% khi hồ sơ được tiếp nhận hợp lệ, 20% khi bàn giao giấy phép. Chi tiết gói việc ở trang dịch vụ xin giấy phép xây dựng của Khải Minh.

Bài viết hướng dẫn chung theo quy định có hiệu lực ngày 02/11/2026. Kết luận cho từng thửa đất cần kiểm hồ sơ cụ thể.
